在经过10月25日至11月3日共计10天的分阶段停电后,杭绍城际铁路工程SG-5标110kv高压线迁改工作顺利完成,这意味着影响杨汛桥车站小里程端全面施工的最大拦路虎,终于扫除。

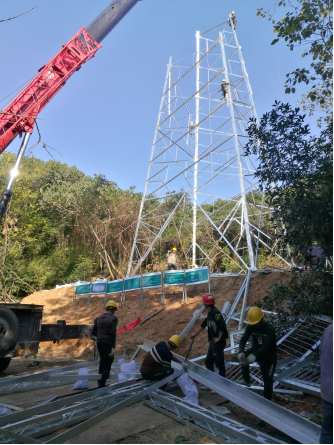

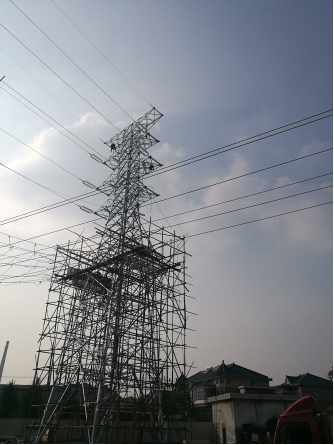

110kv高压线迁改工作涉及4座铁塔,140米顶管,260米明挖端线路敷设,9口电缆井。其中3座铁塔基础涉及山林占地和面化处理工作,260米明挖段线路需占用整个通往梅北变电站的村道,施工时需对村内的交通进行协调,期间面临任务重,难度大,工期紧,需交叉作业等困难。对此柯桥区轨道交通公司管线迁改和项目部业主代表积极为迁改施工创造条件,多方协调,统一筹划。经过4个多月的艰苦奋战,110kv迁改施工已全部完成,为全力推进杨汛桥车站施工扫清最大障碍。
